Elplanering

En välgjord elplanering säkerställer att den önskade elutrustningsnivån och uppvärmningssystemet fungerar. Rådgör innan du börjar planera med en elplanerare eller elentreprenör.

För att få el till byggnaden krävs en av TUKES godkänd elentreprenör. Många husfabriker har en egen elplanerare vars tjänster kan ingå i huspaketet. Även i sådana fall kan du som byggare framföra dina egna önskemål gällande elplaneringen.

Elentreprenören monterar bl.a. anslutningskabeln i kabeldiket, mätarcentralen på tomten och beställer å dina vägnar elmätaren. Hen beräknar även huvudsäkringens storlek för elanslutningen, på vilken anslutningsavgifterna grundar sig.

Kontrollera om en mätarcentral hör till huspaketet eller om du måste skaffa den separat.

beställ Anslutningsavtal

Teckna anslutningsavtalet i god tid så att allt är fixat och färdigt när elen behövs.

Beställningstider för ett nytt anslutningsavtal

  • På detaljplanområde: beställ minst två månader innan behovet
  • Utanför detalplanområde: beställ fyra månader innan behovet
  • Större anslutningar: var förberedd för en längre beställningstid än ovan nämnda

För att teckna avtalet behövs följande uppgifter

  • Anslutningsplats
  • Storlek på huvudsäkringen
  • En kopia av situationsplanen eller
  • utanför stadsplanerat område kopia av omgivningskarta.

jordkabel som anslutningskabel

På Vasa Elnäts område är anslutningskabeln en jordkabel. Som byggare ansvarar du för att jordkabeln grävs ner och att diket fylls igen, varpå elentreprenören som skött anslutningen till mätarcentralen kan beställa inkoppling av elen.

Innan du börjar gräva, ta reda på från tjänsten verkkoselvitys.fi om det finns elkablar eller fjärrvärmerör, fiberkablar eller vattenrör på området.

Rekommenderade tvärsnittsytor för anslutningsledningar enligt säkringsstorlek

HuvudsäkringAnslutningsledning
25 – 50 AAXMK 4×25
63 – 80 AAXMK 4×50
100 – 125 AAXMK 4×95
160 – 250 AAXMK 4×185
315 – 500 A2(AXMK 4×185)
630 A2(AXMK 4×300)
750 A3(AXMK 4×300)
800 A4(AXMK 4×300)
1000 A4(AXMK 4×300)
1250 A5(AXMK 4×300)

Placering av mätarcentralen

Alternativ för placering av mätarcentralen

  1. På husets eller garagets yttervägg. Den kan även infällas i väggen för att vara mer diskret.
  2. Tekniska utrymmet (t.ex. värmedistributionsrummet) – Vasa Elnät måste ha direkt tillgång till utrymmet utifrån, och ytterdörren måste därför vara försedd med elbolagets tvåcylinderlås av serie H. Tvåcylinderlås kan ersättas med en infällbar nyckelbehållare med elbolagets låshus av serie H.
  3. Mätarcentralen kan placeras vid port eller annan lämplig plats som är lättillgängligäven vintertid.

Kom ihåg att det alltid måste finnas åtkomst till mätarcentralen även från andra utrymmen än boendeutrymmena. Införskaffning och placering av mätarcentralen är byggarens ansvar.

Inkoppling till elnätet

Byggarens elentreprenör bör beställa inkoppling till nätet senast två veckor innan elen behövs. Innan mätaren kan monteras och elen kopplas in bör:

  • huvudcentral, jordkabel och jordledare vara monterade
  • elentreprenören ha gjort en ibruktagningsbeställning.

Anslutningspunkt till distrutionsnätet

Vasa Elnät informerar kunden om anslutningspunkten till distributionsnätet. Olika anslutningssätt är:

  • Tomtens kabel ansluts till elnätet i ett fördelningsskåp.
  • Vasa Elnät gräver kabeln fram till tomtgränsen, där kundens egen elkabel ansluts.
  • Tomtens kabel ansluts till elnätet via en elstolpe vid tomtgränsen.

Kunden ansvarar för att gräva sin jordkabel fram till den anslutningspunkt som Vasa Elnät anvisar.

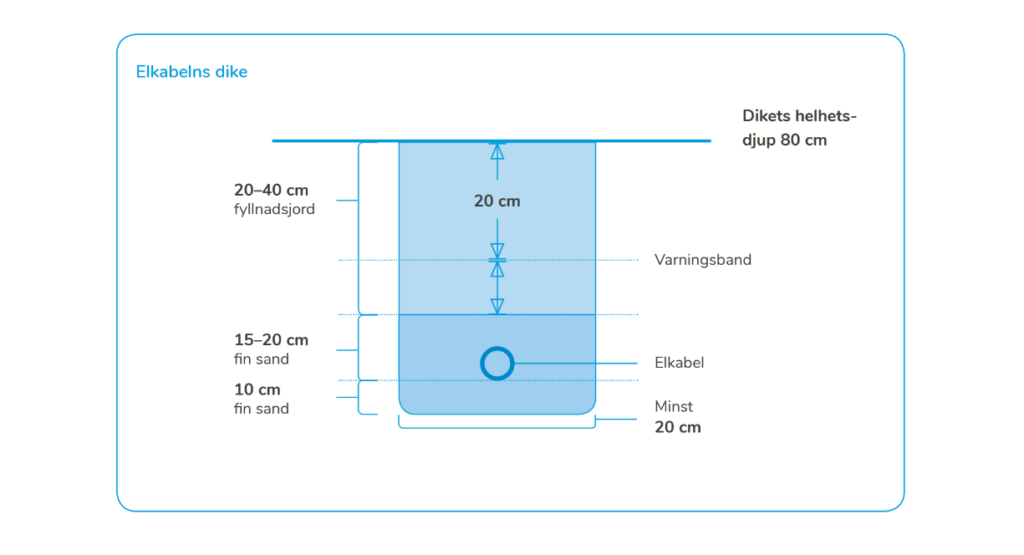

Grävning av kabeldiket

Ett kabeldike måste grävas för elkabeln. Dikets bredd bör åtminstone motsvara spadens bladbredd, cirka 20 centimeter. Diket bör helst vara 80 centimeter djupt.

Lägg ett ca 10 centimeter tjockt lager fin sand på dikets botten och elkabeln ovanpå. Fyll därefter på så mycket sand att lagret ovanpå kabeln är 15-20 centimeter.

Lägg ett varningsband, som kan köpas i elaffär, på sanden så att ingen av misstag skadar kabeln vid grävning i marken. Fyll till slut igen diket med fyllnadsjord.

Kabelbikets mått sammanfattat:

  • Helhetsdjup: 80 cm
  • Minimibredd: 20 cm
  • Fin sand på bottnet: 10 cm
  • Serviskabel: min. 70 cm djup
  • Konsumentens jordelektrod: 16 Cu min. 20 m, i kabeldiket
  • Fin sand ovanpå kabeln: 15-20 cm
  • Varningsband på sandlagret
  • Varningsband ”Sähkökaapeli” på sanslagret: 30 cm djup
  • Fyllnadsjord ovanpå: 20-40 cm

Teckna elavtal

Eltillförseln kräver ett elavtal med en elförsäljare du själv väljer.

I samband med att du tecknar ett elavtal träder också avtalet för elöverföring med Vasa Elnät automatiskt i kraft.

El under byggtiden

Med en elanslutning får du el för fortsatt bruk. För kortvarigt elbehov eller för byggtiden erbjuder vi tillfällig el via en hyrescentral.

För ett egnahemsprojekt kan en normal elanslutning lämpa sig redan från första början om du har tillgång till en mätarcentral monterad på husets yttervägg redan i byggskedet.

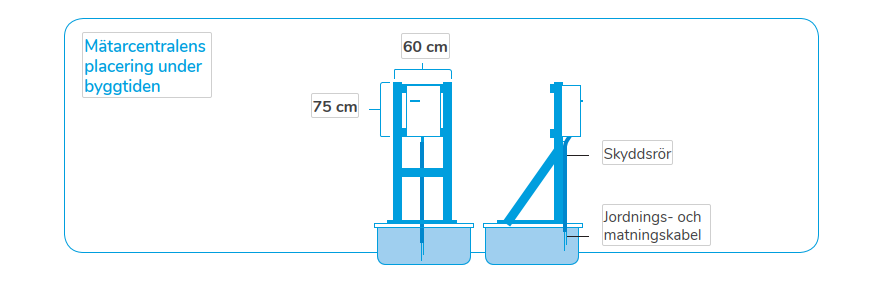

Placering av hyrescentralen

Om ett fördelningsskåp finns nära tomtgränsen placeras centralen i första hand anslutning till det. Om luftlinjer (inte gatubelysning) finns i närheten, kan hyrescentralen monteras på en befintlig stolpe. I övriga fall ansluts centralen till tomtens matningskabel.

Om centralen ansluts till tomtens matningskabel bör en lämplig ställning monteras vid tomtgränsen på en plats dit anslutningskabeln når.

Beakta då att centralen är cirka 50 cm bred och cirka 70 cm hög. Den väger ungefär 20 kg. Ställningen bör vara ca 180 cm hög.

Användning av egen mätarcentral

Du kan också använda din egen mätarcentral under byggtiden genom att montera den på en tillfällig ställning. Då kopplar elentreprenören jordkabeln och jordelektroden till mätarcentralen och beställer elinkopplingen.

Reservera tillräckligt med kabel så att den säkert når fram till den plats där mätarcentralen slutligen placeras. Kabeln måste skyddas till hela sin längd. För möjlig överlopps kabellängd kan du t.ex. bygga ett hölje vid foten av ställningen, alternativt gräva ner den i marken.

Hyrescentralens gummikabel behöver inte skyddas. Elentreprenören beställer frånkoppling av elen då mätarcentralen flyttas till sin slutliga plats. För av- och påkoppling i dessa fall debiteras enligt gällande prislista för tjänster.

Småskalig energiproduktion – anslutning till elnätet

Planerar du egen elproduktion i mindre skala? Vi sammanställde tipsen som hjälper dig att skaffa rätt typ av anläggning och ansluta den på ett smidigt och säkert sätt.
